浐灞段全线贯通,这条超高压电缆隧道迎来新进度!

新浪陕西城市频道

关注

确定不再关注此人吗

摘要: 精诚所至,金石为开,再接再厉,全速推进。这里的一管一井都雕刻着浐灞人的时光,也见证着330kV电缆隧道项目浐灞段的成长。

初冬时节,万物渐趋静默

但建设现场依旧火热!

浐灞段电缆隧道全线贯通!

项目建成将打通西安东北部330千伏架空线路走廊

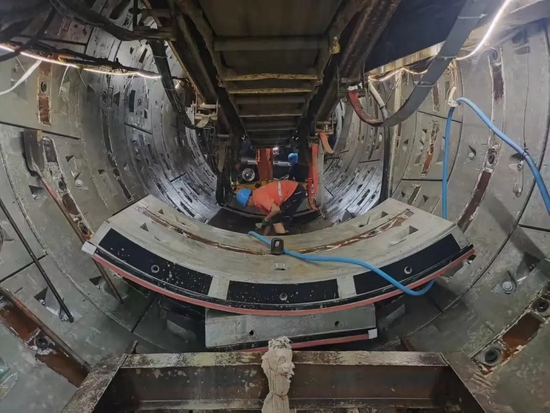

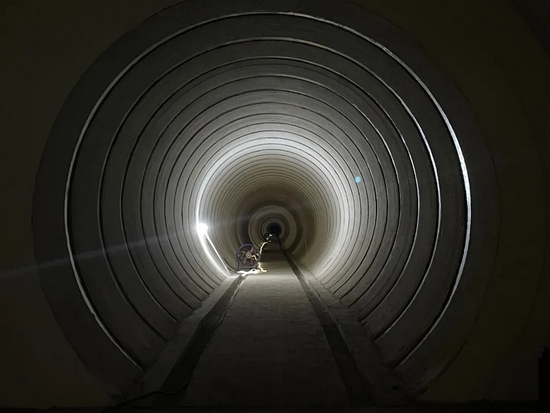

近日,随着“尖兵一号”盾构机在工艺井缓缓破土而出,西安东北部330kV电缆隧道项目右线盾构隧道顺利贯通。至此,项目浐灞段顶管段管道、明挖段管道、盾构段管道全部完成,这也标志着浐灞段全线长度5.4公里的隧道全部贯通!

进度条更新>>

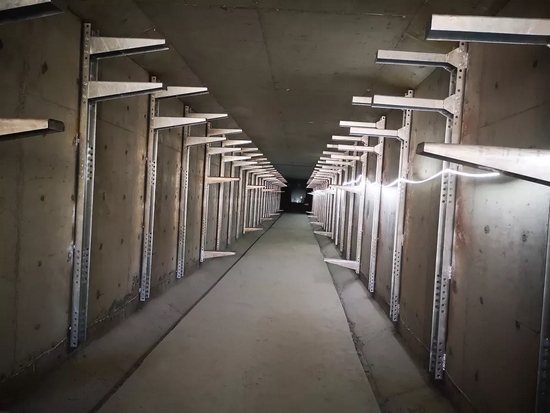

盾构施工隧道全线洞通以后,项目已经进入区间隧道内三防及工艺井主体施工阶段,建设现场机器轰鸣、焊花飞溅,各项建设工作如火如荼,稳步推进。

据了解,西安东北部330kV电缆隧道项目完工后,将打通西安东北部330千伏架空线路走廊,进一步优化西安区域电网结构,提升电网的输送容量与运行安全。

电缆隧道盾构机首次下穿灞河

形成超高压电缆隧道下穿河道施工工艺

精诚所至,金石为开,再接再厉,全速推进。这里的一管一井都雕刻着浐灞人的时光,也见证着330kV电缆隧道项目浐灞段的成长。

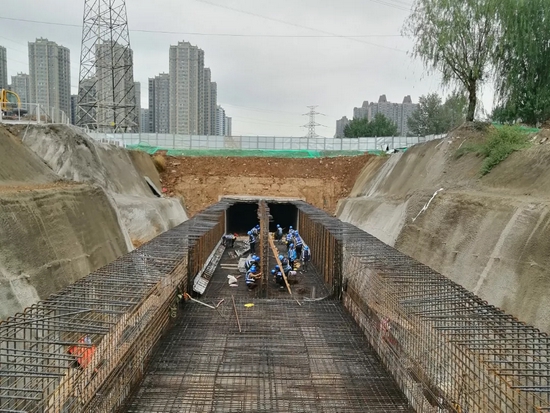

在谈及项目建设的过程中,项目两次下穿灞河、杏园立交,两次穿越三环。项目负责人表示:“西安东北部330kV电缆隧道项目根据不同地形灵活搭配施工工法,全线分为盾构段、明挖段、顶管段,属于西安地区小型盾构机首次应用始发,电缆隧道盾构机首次下穿灞河。”

不仅施工工法多样组合

项目在建设过程中

还突破施工难度大

施工风险高等难题

克服施工难题>>

√全线工艺井基坑全部属于深基坑(均为超危大工程);

√地下水丰富且水位高,最深基坑距离灞河最近仅有178m;

√全线隧道区间,隧道外壁距现状高速最小距离为20m,距南侧北三环桥梁桩基最近距离仅为4m,均为高难度、高风险施工。

有困难,势必需要寻求解决办法

在建设过程中

建设单位与高校合作

成立研学一体化,联合科研攻关

将阻力转化为高质量建设的动力

联合科研攻关>>

√开展关键施工工序有限元数值分析和现场施工动态监测数据分析;

√研发深基坑施工环境扰动控制及盾构下穿灞河施工关键技术;

√实现安全、高效、优质的施工目标,同时总结施工过程中的关键技术,进行技术创新,节约施工成本,提高经济和社会效益,形成一套超高压电缆隧道下穿河道施工工艺。

全体参建人员还将继续砥砺奋进、攻坚克难,通过优化施组、严格工序、细化措施、强配资源等方法高效协作、狠抓落实,确保高质量完成隧道建设任务。

只争朝夕,真抓实干。接下来,浐灞生态区将继续坚持建设人民满意的幸福城市,助力西安建设国家中心城市,促进城市有机更新,为奋力谱写西安新时代追赶超越新篇章贡献浐灞力量!
