关于南三环北侧辅道(长鸣路-公园南路段)

曲江变330KV线路施工期间调整交通

管理措施的通告

南三环北侧辅道(长鸣路-公园南路)曲江变330KV线路工程施工将于近期实施,并对相关路段交通组织进行临时调整,现将施工期间交通管理工作通告如下:

一、占道施工情况

本次施工围挡计划分两阶段进行:

第一阶段:共一处围挡,占用南三环北侧辅道人行道,围挡长20m、宽3m,施工工期为2026年5月29日0时开始至2026年6月16日24时结束(共计20天)。

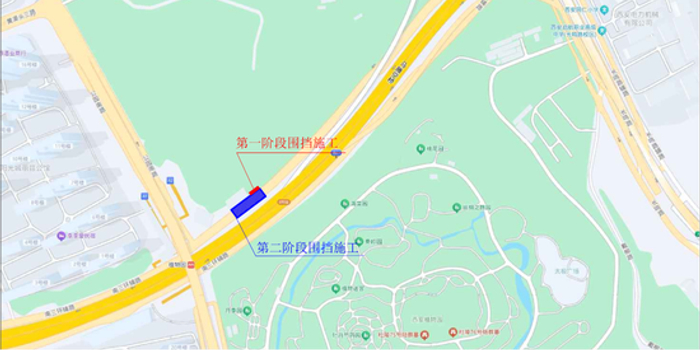

第二阶段:共一处围挡,占用南三环北侧辅道(长鸣路-公园南路段)3条机动车道,围挡长90m,宽12.1m,施工工期为2026年6月17日0时开始至2026年12月15日24时结束(共计182天)。(见图1)

二、交通组织调整情况

(一)第一阶段施工期间,机动车通行模式不变,行人、非机动车通过南三环北侧辅道最右侧非机动车道通行(2.5m)。

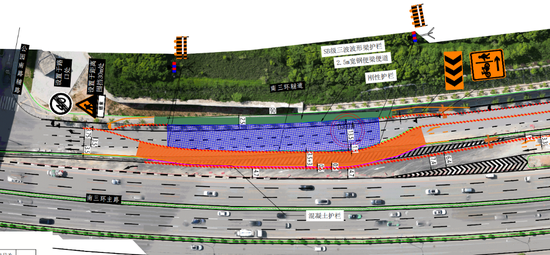

(二)第二阶段施工期间,南三环北侧辅道减少为2条机动车道(3.5m+3m),行人、非机动车通过辅路北侧人行道通行(2.5m)。(见图2)

三、相关事项

(一)施工期间,建设围挡将采用动态管理方式,按照协调施工时序原则,最大限度减少对市民出行的影响。

(二)施工期间,道路通行条件发生变化,请途经车辆、行人注意交通安全,严格按照交通信号灯、交通标志、标线指示通行或择路绕行。施工路段及周边禁止占道停车,请出行车辆文明规范停车。

因施工带来的诸多不便,敬请广大群众理解和支持。

交警挖占审批人:李松泽 联系方式:18591872152

:石联系方式:18591872177

建设单位负责人:来阳阳联系方式:18792510259

施工单位负责人:张越超联系方式:15891782902

欢迎群众对挖占区域交通设施、交通疏导等工作监督举报,举报电话:122

特此通告。

西安市公安局交通管理支队曲江航天大队

2026年5月26日
